Santehnikas sistēmas plānošana: soli pa solim ceļvedis

Santehnikas sistēmas plānošana: soli pa solim ceļvedis

Santehniķis pārskata ēkas ūdensvada un kanalizācijas shēmas


TL;DR:

  • Nepareizi plānotas santehnikas sistēmas var radīt lielas remontu izmaksas.
  • Detalizēta sistēmas projektēšana, ievērojot standartus un izmantojot digitālus rīkus, samazina kļūdu risku.
  • Ilgtspējīga plānošana un rūpīga dokumentācija nodrošina ilgāku un drošāku lietošanas laiku.

Nepareizi ieplānota santehnikas sistēma var izmaksāt desmitiem tūkstošu eiro papildu remontdarbu veidā. Sienu atvēršana, cauruļvadu nomaiņa, atkārtota flīzēšana, bojātas grīdas, mitruma radīti konstruktīvi bojājumi. Tas viss notiek tad, kad plānošanas posmā tiek pieļautas kļūdas, kuras izskatās nenozīmīgas uz papīra. Šajā ceļvedī mēs izklāstām strukturētu pieeju santehnikas sistēmu plānošanai gan privātmāju īpašniekiem, gan būvuzņēmumiem. Jūs uzzināsiet, kādi standarti jāievēro, kā izvairīties no tipiskākajām kļūdām, un kā modernās tehnoloģijas var palīdzēt sasniegt labāku rezultātu.

Saturs

Galvenie Secinājumi

Punkts Sīkāka informācija
Sāciet ar normatīviem Ievērojiet LVS 1090:2025 un citus aktuālos normatīvos aktus, lai izvairītos no juridiskiem un tehniskiem riskiem.
Projektējiet soli pa solim Izstrādājiet sistēmas projektu pēc skaidras secības – no apsekošanas līdz gala dokumentācijai.
Izvairieties no tipiskām kļūdām Paredziet slodžu sadalījumu, izvēlieties kvalitatīvus materiālus un uzraugiet kvalitāti jau plānošanas fāzē.
Apsveriet inovācijas BIM un MI rīki palīdz, bet jānovērtē, vai tie sniedz reālu ieguvumu tieši jūsu projektam.
Ilgtspējība samazina izmaksas Kvalitatīva plānošana un izvērtēti risinājumi atmaksājas ar zemākām rūpēm un izmaksām ilgtermiņā.

Kas jāzina pirms santehnikas plānošanas uzsākšanas

Santehnikas plānošana nav vienkārši cauruļvadu shēmas zīmēšana. Tā ir sistēmiska pieeja, kurā jāņem vērā ēkas konstrukcija, ūdens spiediens, kanalizācijas kritums, ventilācija un daudzi citi faktori. Pirms jebkāda darba uzsākšanas ir svarīgi saprast, ar kādu sistēmu jūs strādājat.

Ārējās un iekšējās sistēmas atšķiras būtiski. Ārējās sistēmas ietver pieslēgumu centralizētajam ūdensvadam vai kanalizācijas tīklam, kā arī siltumapgādes un dabasgāzes pieslēgumus. Iekšējās sistēmas ir viss, kas atrodas ēkas sienās un grīdās. Abas sistēmas jāplāno saskaņoti, jo kļūda ārpusē var radīt problēmas iekšpusē un otrādi.

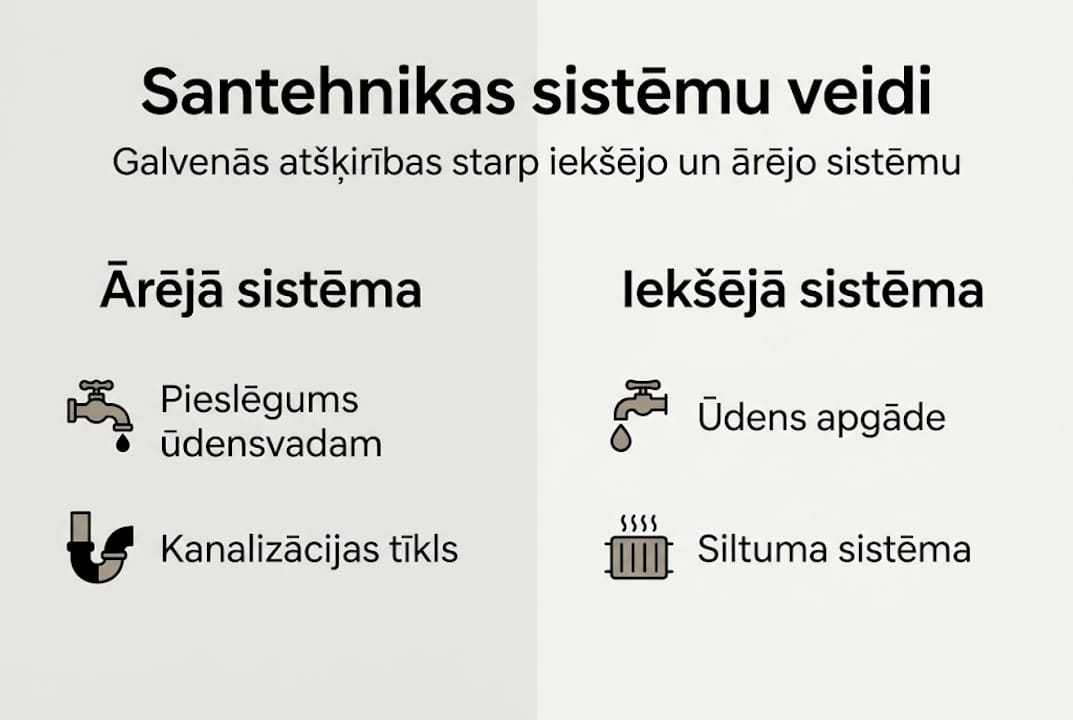

Infografika, kurā salīdzinātas mājas iekšējās un ārējās santehnikas sistēmas

Latvijā LVS 1090:2025 standarts nosaka prasības ārējās ūdensapgādes, kanalizācijas, siltumapgādes un dabasgāzes sistēmu darbu veikšanas projektu saturam un noformēšanai inženiertīklu būvniecībā. Tas nozīmē, ka jūsu projektam jāatbilst konkrētam dokumentu formātam un saturam, pirms to var iesniegt būvvaldē. Šis standarts ir obligāts, nevis ieteikums.

Pirms darbu uzsākšanas sagatavojiet šādus dokumentus:

  • Zemes vai ēkas kadastrālās uzmērīšanas lietu
  • Esošo inženiertīklu shēmas (ja pieejamas)
  • Saskaņojumus ar komunālajiem uzņēmumiem
  • Tehniskos noteikumus no ūdensapgādes vai siltumapgādes uzņēmuma
  • Būvprojektu vai skiču projektu, atkarībā no darbu apjoma

Atšķirība starp renovāciju un jaunu būvniecību ir milzīga. Renovācijā bieži vien nākas strādāt ar esošajiem cauruļvadiem, kuru izvietojums ne vienmēr ir optimāls. Jaunā būvniecībā ir brīvība izvietot visu pareizi no paša sākuma, taču tas prasa precīzākus aprēķinus un koordināciju ar citiem amatniekiem.

Plānojot renovāciju, vienmēr vispirms veiciet esošo sistēmu diagnostiku. Nereti izrādās, ka daļa cauruļvadu ir labā stāvoklī un to nomaiņa nav nepieciešama, kas ievērojami samazina izmaksas.

Šeit ir salīdzinājums starp galvenajiem materiāliem, ko izmanto iekšējās santehnikas sistēmās:

Materiāls Kalpošanas laiks Izmaksas Piemērotība
Polipropilēns (PP) 50+ gadi Zemas Aukstais un karstais ūdens
Vara caurules 50+ gadi Augstas Visi lietojumi
PEX caurules 40+ gadi Vidējas Apkure, aukstais ūdens
Čuguns 50+ gadi Vidējas Kanalizācija
Plastmasa (PVC) 30+ gadi Zemas Kanalizācija

Papildu santehnikas projektēšanas padomi palīdzēs izvairīties no tipiskākajām projektēšanas nepilnībām. Ja jūs plānojat apgūt prasmes patstāvīgi, praktiskās apmācības iespējas sniedz labu pamatu teorētiskajām zināšanām. Savukārt, ja rodas problēmas ekspluatācijā, risinājumi biežām problēmām var palīdzēt ātri atrast atbildes.

Soli pa solim: Santehnikas sistēmas projektēšanas process

Kad ir savākta visa nepieciešamā informācija un sagatavoti dokumenti, var ķerties pie reālas projektēšanas. Svarīgi saprast, ka projektēšana nav vienreizējs akts, bet gan iteratīvs process, kur katrs solis balstās uz iepriekšējo.

1. Situācijas izpēte un mērījumi. Sāciet ar precīzu ēkas vai telpu uzmērīšanu. Atzīmējiet logu, durvju un kolonnu atrašanās vietas, jo tās ietekmēs cauruļvadu maršrutus. Noskaidrojiet ūdens spiedienu pieslēguma punktā un kanalizācijas izejas augstumu.

2. Patēriņa aprēķins. Nosakiet, cik daudz ūdens un siltuma sistēmai jānodrošina. Ģimenei ar četriem cilvēkiem vidējais ūdens patēriņš ir aptuveni 400-600 litri dienā. Ja plānojat laistīšanas sistēmu vai baseinu, šis skaitlis var dubultoties.

3. Shēmu izstrāde. Izveidojiet ūdensapgādes un kanalizācijas shēmas. Ūdensapgādes shēmā atzīmējiet visus patērētājus, vārstu atrašanās vietas un cauruļvadu diametrus. Kanalizācijas shēmā rūpīgi pārbaudiet krituma leņķus. Kanalizācijai nepieciešams minimālais kritums 1-2 cm uz metru.

4. Cauruļvadu parametru aprēķins. Šis ir tehniskākais posms. Aprēķiniet cauruļvadu diametrus, ņemot vērā plūsmas ātrumu un spiediena zudumu. Nepareizi izvēlēts diametrs nozīmē vai nu vāju ūdens spiedienu, vai pārmērīgu trokšņu līmeni.

Sieviete mājas birojā aprēķina cauruļu parametrus

5. Energoefektivitātes integrācija. Plānojiet siltumizolāciju karstā ūdens cauruļvadiem, lai samazinātu siltuma zudumus. Apsveriet cirkulācijas sistēmas ieviešanu, ja karstā ūdens cauruļvadi ir gari.

6. Dokumentācijas noformēšana. Sagatavojiet visus nepieciešamos dokumentus atbilstoši LVS 1090:2025 prasībām un iesniedziet tos saskaņošanai.

Šeit ir pārskats par projektēšanas posmiem un to uzdevumiem:

Posms Uzdevums Laika patēriņš
Situācijas izpēte Mērījumi, esošo sistēmu analīze 1-3 dienas
Aprēķini Patēriņš, diametri, spiediens 2-5 dienas
Shēmu izstrāde Rasējumi, mezglu shēmas 3-7 dienas
Dokumentācija Projekta noformēšana 2-4 dienas
Saskaņošana Iesniegšana un apstiprināšana 2-6 nedēļas

Sanitārtehnisko iekārtu montāžas kursi aptver ēku iekšējo inženiersistēmu klasifikāciju, ūdensapgādes sistēmu hidrauliku, siltumenerģijas aprēķinus un ieregulēšanu. Šīs zināšanas ir noderīgas ikvienam, kurš vēlas dziļāk izprast projektēšanas procesu. Kā praktisku piemēru var aplūkot hidraulikas piemēru dušas sistēmu plānošanā.

Profesionāls padoms: Glabājiet visu projektēšanas dokumentāciju sakārtotā mapē, tostarp e-pasta saraksti ar komunālajiem uzņēmumiem. Tas ievērojami atvieglo būvinspekcijas procesu un var ietaupīt nedēļas laika.

Biežākās kļūdas un to novēršana santehnikas plānošanā

Pat rūpīgi izstrādāts plāns var saturēt kļūdas. Labā ziņa ir tā, ka lielākā daļa no tām ir paredzamas un novēršamas, ja zina, kur skatīties. Inženierbūvniecībā, ieskaitot ūdensapgādi, 2025. gada 1. ceturksnī produkcijas apjoms pieauga par 40,7% salīdzinājumā ar iepriekšējo gadu. Tas nozīmē, ka nozarē strādā arvien vairāk jaunu speciālistu, un kļūdu skaits proporcionāli pieaug.

Kļūda Nr. 1: Nepietiekama slodžu kapacitāte. Projektētāji bieži aprēķina sistēmu vidējam patēriņam, nevis maksimālajam. Rezultāts: rīta stundās, kad visi ģimenes locekļi mazgājas vienlaicīgi, ūdens spiediens krītas dramatiski. Risinājums ir projektēt ar 20-30% rezervi virs aprēķinātās maksimālās slodzes.

Kļūda Nr. 2: Grūta piekļuve remontam. Cauruļvadi tiek iemūrēti sienās bez revīzijas lūkām vai atstāti vietās, kur to nomaiņa prasa pilnīgu flīžu demontāžu. Plānojot, vienmēr iezīmējiet revīzijas lūku atrašanās vietas pie katras vārstu grupas un pie kanalizācijas pārejas punktiem.

Kļūda Nr. 3: Neatbilstoši materiāli. Dažādas metāla caurules, savienojot kopā, rada galvanisko koroziju. Vara un cinka sakausējuma armatūra kopā ar tērauda caurulēm ir problēmu avots. Izmantojiet dielektriskos savienojumus vai izvēlieties vienu materiālu visai sistēmai.

Kļūda Nr. 4: Nepietiekama ventilācija kanalizācijai. Kanalizācijas sistēmai nepieciešama ventilācija, lai nodrošinātu pareizu plūsmu un novērstu nepatīkamas smakas. Bez ventilācijas caurules tiek izsūkti ūdens aizsprostojumi no sifonu vāciņiem.

Kļūda Nr. 5: Ignorēta siltumizolācija. Ārējos vai aukstās telpās esošie cauruļvadi bez siltumizolācijas var sasalt ziemā. Katrs šāds gadījums nozīmē avārijas remontu un potenciālus plūdus.

Kvalitātes kontroles posms projektēšanā nozīmē, ka pirms dokumentācijas iesniegšanas vēl viens speciālists pārskata shēmas. Tas ir neliels izdevums salīdzinājumā ar kļūdu labošanas izmaksām būvniecības laikā. Kā risinājumu sūkņu sistēmām var aplūkot, piemēram, kanalizācijas risinājumus sarežģītākos gadījumos. Lai samazinātu kļūdas projektēšanas posmā, ir vērts izmantot pārbaudītas metodes.

Profesionāls padoms: Mūsdienās ir pieejamas bezmaksas un lētas digitālās simulācijas programmas cauruļvadu sistēmu modelēšanai. Tās ļauj vizualizēt plūsmu un spiedienu pirms faktiskās uzstādīšanas, kas var atklāt kļūdas, kuras uz papīra rasējuma nav redzamas.

Inovācijas: BIM un digitālo rīku izmantošana santehnikas plānošanā

Pēdējos gados BIM (Building Information Modeling jeb ēkas informācijas modelēšana) ir kļuvis par populāru vārdu būvniecības nozarē. Bet ko tas nozīmē praksē un vai tas tiešām palīdz?

BIM ir pieeja, kurā visa ēka tiek modelēta kā vienots digitāls objekts, kurā katram elementam ir ne tikai ģeometrija, bet arī tehniskā informācija. Santehnikas kontekstā tas nozīmē, ka cauruļvadi, vārsti, sūkņi un citi elementi ir savstarpēji saistīti digitālā modelī. Ja mainās viens elements, sistēma automātiski parāda, kā tas ietekmē pārējos.

BIM galvenie ieguvumi santehnikas plānošanā:

  • Automātiska sadursmju noteikšana starp dažādām inženiersistēmām
  • Precīzāki materiālu daudzumu aprēķini
  • Ātrāka izmaksu analīze un variantu salīdzināšana
  • Labāka sadarbība starp arhitektiem, konstruktoriem un inženieriem
  • Iespēja simulēt ekspluatācijas scenārijus pirms būvniecības

Tomēr BIM nav universāls risinājums. BIM izmantošana plānošanā jāizvērtē rūpīgi, lai izvairītos no pārmērīgām prasībām un riskiem publiskajos iepirkumos. Privātmāju projektiem BIM programmatūra bieži ir pārmērīga, jo tās ieviešana prasa laiku un zināšanas, kas var pārsniegt faktisko ieguvumu.

“BIM ir rīks, nevis mērķis. Tā vērtība ir atkarīga no projekta sarežģītības, komandas pieredzes un pieejamā laika. Maziem projektiem tradicionālie CAD rasējumi bieži ir efektīvāki.”

Kad BIM ir lietderīgs: daudzdzīvokļu mājas, biroji, rūpnieciskās ēkas, projekti ar vairākiem inženierdisciplīnu speciālistiem. Kad BIM var būt lieks: vienas ģimenes mājas, nelielas renovācijas, projekti ar vienu vai diviem speciālistiem.

Precīza projektēšana ar BIM var ievērojami samazināt kļūdas lielos projektos, bet mazākos gadījumos svarīgāk ir labi pārzināt pamatprincipus un izmantot pārbaudītas metodes.

Kāpēc ilgtspējīga plānošana atmaksājas ilgtermiņā

Mēs esam redzējuši daudzus projektus, kur īpašnieks ir ietaupījis uz plānošanu, lai vēlāk tērētu trīs reizes vairāk remontam. Tas nav retums. Tas ir likumsakarīgs rezultāts.

Kvalitatīva santehnikas plānošana nav izmaksu avots. Tā ir ieguldījums. Sistēma, kas ir labi izplānota, kalpo ilgāk, prasa mazāk apkopes un, kad rodas problēmas, tās ir vieglāk novēršamas. Pretēji tam, haotiski uzstādīta sistēma rada problēmas ik pēc dažiem gadiem.

Caurspīdīgs projektēšanas process, kurā visi speciālisti strādā ar vienu un to pašu dokumentāciju, samazina pārpratumus un kļūdas. Tas ir īpaši svarīgi renovācijas projektos, kur bieži vien strādā vairākas komandas secīgi.

BIM un MI rīki piedāvā efektivitāti, bet prasa uzmanīgu risku novērtējumu, lai izvairītos no nevajadzīgiem sadārdzinājumiem. Mūsu ieteikums: izvēlieties rīkus, kas atbilst jūsu projekta mērogam. Neizmantojiet BIM tikai tāpēc, ka tas ir moderns. Izmantojiet to, ja tas tiešām palīdz. Savukārt, lai mazāk kļūdu un zemākas izmaksas kļūtu par realitāti, svarīgākais ir disciplinēta pieeja jau no pirmās dienas.

Noderīgi risinājumi jūsu santehnikas projektam

Ja plānojat santehnikas sistēmu vai saskaras ar problēmām esošajā, Santehnikasveikals.lv piedāvā gan produktus, gan informatīvus resursus, kas palīdz pieņemt pareizos lēmumus. Mūsu katalogā atradīsiet cauruļvadus, vārstu grupas, sūkņus, dušas sistēmas un daudz ko citu, kas nepieciešams kvalitatīvai santehnikas realizācijai.

https://santehnikasveikals.lv

Ja neesat pārliecināts, ar ko sākt, izmantojiet mūsu problēmu diagnostikas ceļvedis, lai identificētu esošās problēmas. Plānošanas posmā palīdzēs samaziniet kļūdas ar profesionālu palīdzību. Bet, ja jums nepieciešams detalizēts remonta process, mūsu soli pa solim remonta ceļvedis sniegs skaidru rīcības plānu.

Biežāk uzdotie jautājumi

Kādi dokumenti jāņem vērā santehnikas sistēmas plānošanai?

Obligāti jāievēro LVS 1090:2025 prasības un jānodrošina visi tehniskie rasējumi, kā arī saskaņojumi ar būvvaldēm un komunālajiem uzņēmumiem.

Kādas ir galvenās kļūdas santehnikas sistēmas plānošanā?

Visbiežāk kļūdas rodas, neparedzot reālu slodžu sadalījumu, izmantojot neatbilstošus materiālus vai nenodrošinot vieglu piekļuvi remonta vajadzībām. Nozarē produkcijas apjoms pieauga par 40,7% 2025. gadā, kas liecina par pieaugošu darbu apjomu un nepieciešamību pēc precīzākas plānošanas.

Vai BIM izmantošana ir obligāta privātmājas projektēšanā?

Nē, BIM risinājumi ir vērtīgi lieliem projektiem, bet privātmāju plānošanā tie nav obligāti. BIM jāizvērtē rūpīgi, lai izvairītos no pārmērīgām prasībām un nevajadzīgiem izdevumiem.

Kur meklēt palīdzību kļūdu gadījumā?

Ieteicams konsultēties ar sertificētu santehniķi vai izmantot ceļvežus un konsultāciju iespējas Santehnikasveikals.lv mājas lapā, kur atrodami gan produkti, gan informatīvi materiāli dažādām situācijām.
